在准备新建厂房、改造配电室或扩容变压器时,业主最常问的就是:电力安装公司哪家好?电力安装价格多少钱?这两个问题看似简单,却牵扯到资质、安全、造价、售后等一连串细节。下面用问答+分栏的方式,把行业内幕、比价技巧、避坑清单一次说透。

电力安装公司哪家好?先看这5张“硬通货”
1. 资质等级:不是“有”就行,而是“高”才稳
电力安装属于特种行业,国家实行分级许可。承装(修、试)电力设施许可证分为一级到五级,一级可承接500kV以上工程,五级只能做0.4kV以下。一般工厂配电房改造需要三级或以上,别被“挂靠资质”忽悠。
2. 安许与社保:查原件,拍照留底
安全生产许可证有效期三年,过期即作废。要求公司提供最近三个月的社保缴纳记录,防止临时拼凑的“游击队”。
3. 案例匹配:重工业≠商业综合体
做过10个购物中心的团队,不一定懂钢厂电弧炉谐波治理。让对方出具同类型项目合同首尾页,可快速验证经验真伪。
4. 售后响应:2小时到场写进合同
电力故障每分钟都在烧钱。把“市区2小时、郊区4小时到场”写进补充条款,并约定违约金,避免后期扯皮。
5. 口碑验证:查裁判文书网
搜索公司全称+“触电”、“拖欠”、“伤亡”等关键词,看近三年是否被起诉。零诉讼记录比任何锦旗都靠谱。

电力安装价格多少钱?拆成6个计价模块

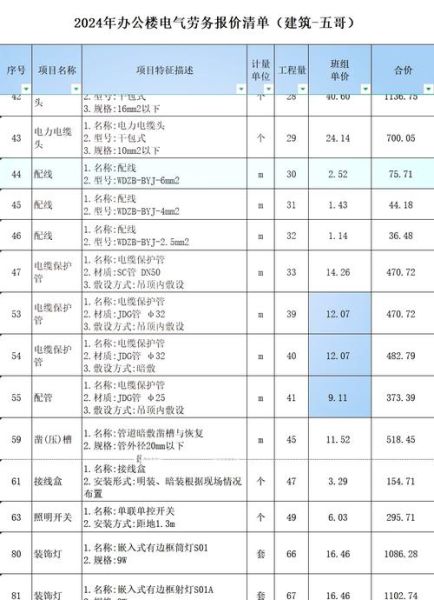

模块A:设计费——常被“免费”掩盖的坑
正规设计院出图:10kV配电一次方案8~15元/平方米;私人工作室“免费设计”往往把成本摊到设备里,后期变更加价更狠。
模块B:设备价——变压器占大头
- SCB13-1000kVA干变:铜价波动期11~13万元/台
- 国产VS1真空断路器柜:3.5~4.2万元/面
- 进口ABB SafePlus环网柜:7~9万元/面
模块C:电缆敷设——米数×单价+人工
YJV22-3×240高压电缆:材料650~720元/米,人工桥架敷设45~60元/米。若路径复杂需顶管,每米再加120~150元。
模块D:报装费——供电局明码标价
10kV新装容量≤1000kVA:高可靠性供电费210元/kVA;超过部分按140元/kVA递减。政策每年微调,以当地营业厅公示为准。
模块E:调试与试验——省不掉的隐形钱
交接试验包含耐压、继保、接地电阻等,10kV系统2~3万元/站。若要做电能质量评估,再加1.5~2万元。
模块F:税金与管理费——10%是分水岭
一般纳税人开13%增值税专票,小规模开3%普票。管理费超过10%就要警惕,可能是层层转包的信号。

如何把价格砍到合理区间?3个实战技巧
技巧1:设备甲供,只买安装服务
变压器、高低压柜自己招标采购,可省8%~12%总造价。但需确认安装公司愿意签“甲供设备”合同,避免后期维保扯皮。
技巧2:工程量清单逐条核量
电缆长度多报10%很常见。用CAD图纸+现场实测复核,每减少100米240电缆就能省7万元。
技巧3:错峰施工换折扣
每年6~8月是电力安装淡季,人工费下降10%~15%。把工期排到此时,部分公司愿意直接让利。
最容易踩的4个坑,提前预警
坑1:低价中标后增项
合同只写“满足供电局验收”,结果验收前临时加“绝缘挡板”、“防火包”等,增项高达原合同20%。对策:把《供电方案答复单》作为合同附件,明确界面。
坑2:用铝包铜电缆冒充全铜
铝芯电缆YJLV22价格只有铜芯的40%,载流量却低30%。现场抽检称重:每米铜芯3×240应≥17.5kg,低于此值直接退货。
坑3:试验报告造假
部分小公司PS供电局公章。登录国家能源局资质管理系统,输入报告编号即可验真。
坑4:质保金比例过高
行业惯例5%~10%,超过15%就是变相垫资。可改为银行保函替代现金,减少资金压力。
2024年电力安装价格行情速查表
| 容量等级 | 典型配置 | 全包均价 | 工期 |
|---|---|---|---|
| 315kVA | 1台干变+4面KYN28柜 | 38~45万元 | 25天 |
| 800kVA | 2台干变+8面柜+双电源 | 75~90万元 | 40天 |
| 1250kVA | 2台干变+母线槽+柴发联动 | 110~130万元 | 55天 |
自问自答:业主最关心的5个细节
Q1:报装流程到底多久?
A:从递交资料到接火送电,江苏电网平均45个工作日,广东电网约35个工作日。提前准备《土地证》《环评批复》,可压缩10天以上。
Q2:能否边生产边改造?
A:可以。采用“环网柜+临时箱变”过渡方案,负荷切换在0.2秒内完成,不影响连续生产。需额外支付2~3万元租赁费。
Q3:变压器选油变还是干变?
A:室内选干变(SCB系列),免维护;室外或预算紧张选油变(S11),便宜20%,但每3年需滤油。
Q4:电力安装能申请补贴吗?
A:部分省市对“煤改电”、“储能配套”项目有补贴,最高200元/kVA。以发改委当年文件为准。
Q5:质保期后维保怎么收费?
A:签年度维保合同,按变压器容量1.5~2元/kVA/年,含一次预防性试验。单独叫修则按次收费,人工800元/人/天。
把以上清单打印出来,对照招标文件逐条勾选,就能在“电力安装公司哪家好”与“电力安装价格多少钱”之间找到最优解,既不被低价诱惑,也不为高价买单。
