建筑工程资质办理流程到底分几步?
很多刚入行的老板都会问:建筑工程资质办理流程到底分几步?其实,从准备材料到拿到证书,**核心只有五步**,但每一步都暗藏细节。

(图片来源网络,侵删)
- 第一步:确定资质类别与等级——**先想清楚是做总承包还是专业承包**,等级越高,人员、业绩要求越严。
- 第二步:准备人员与社保——**建造师、技术负责人、八大员、技工缺一不可**,社保必须连续缴纳三个月以上。
- 第三步:整理业绩与技术装备——**近五年内的工程业绩需完整归档**,发票、合同、竣工验收单一样不能少。
- 第四步:网上申报与原件核对——**登录省住建厅政务平台上传扫描件**,再带原件去窗口核验。
- 第五步:公示、公告、领证——**公示期10个工作日**,无异议后公告,再等5个工作日即可领取电子证书。

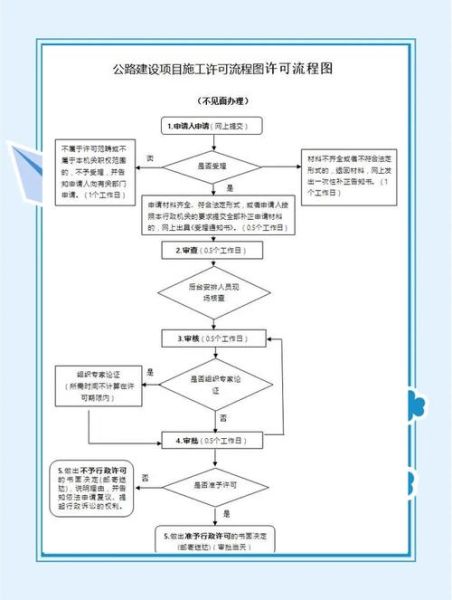

施工许可证多久能办下来?
施工许可证多久能办下来?**资料齐全、流程顺畅的情况下,法定办结时限为7个工作日**,但实际操作中,**多数项目卡在“图审”和“资金证明”两个环节**。
图审环节为何经常拖慢进度?
施工图审查机构人手有限,**大型项目审查周期可能长达20天**。提前与审图中心沟通、**采用BIM技术预审**可缩短一半时间。
资金证明怎样一次通过?
银行出具的资金证明必须**覆盖合同价款的25%以上**,且资金需在项目所在地支行监管。很多老板用外地银行,结果被打回。

资质升级最容易被忽视的三件事
资质升级时,企业往往只盯着业绩,却忽略了以下三点:
- **净资产审计报告**必须由具备证券期货资格的会计师事务所出具,普通事务所出具的报告会被退件。
- **技术负责人业绩**必须体现在四库一平台可查,私下合同无效。
- **设备发票抬头**必须与资质申报企业完全一致,关联公司发票一律不认。
施工许可证被驳回的常见原因
根据近一年住建厅公开数据,**施工许可证驳回率高达18%**,排在前三位的原因分别是:

(图片来源网络,侵删)
- 建设工程规划许可证与施工图纸建筑面积不符——**误差超过±3%即退件**。
- 中标通知书项目经理与注册建造师不一致——**变更手续未办结就申报**。
- 安全监督手续未备案——**安监站未在系统点击确认**。
如何同时缩短资质办理与施工许可时间?
想同时缩短资质办理与施工许可时间,**必须做三件事**:
- **提前半年启动人员招聘**——建造师注册、社保缴纳都需要时间,临时抱佛脚必延误。
- **同步准备两套资料**——资质申报与施工许可资料有30%重叠,**同步整理可节省20天**。
- **启用电子印章与电子签名**——多地已推行无纸化审批,**快递往返至少省3天**。
2024年资质改革对办理流程的影响
2024年起,住建部推行“证照分离”全覆盖,**建筑工程资质办理流程将出现三大变化**:
- **告知承诺制范围扩大**——除最高等级资质外,**其余等级只需承诺即批,后期核查**。
- **审批权下放至地级市**——**省厅不再受理三级资质**,办理地点更近,但标准更细。
- **动态核查频率提高**——**每季度随机抽查10%企业**,人员社保、业绩真实性成为重点。
实战问答:一个真实案例的时间轴
以江苏某二级总承包企业升级一级为例:
| 阶段 | 计划时间 | 实际时间 | 延误原因 |
|---|---|---|---|
| 人员注册 | 30天 | 45天 | 建造师转注册卡在原单位注销 |
| 业绩补录 | 15天 | 35天 | 竣工备案表遗失,需重新盖章 |
| 网上申报 | 3天 | 3天 | 无延误 |
| 专家评审 | 20天 | 20天 | 无延误 |
| 公示公告 | 15天 | 15天 | 无延误 |
最终**总耗时118天**,比计划多出48天,**核心教训是提前锁定人员、提前归档业绩**。
最后提醒:别忽视动态核查
拿到资质和施工许可证只是开始,**动态核查不过,证书照样会被撤销**。建议每季度自查一次:

(图片来源网络,侵删)
- 建造师社保是否连续?
- 技术负责人是否仍在职?
- 是否有未完结的质量安全事故?
把这三项做成台账,**比临时补资料更管用**。
