装修预算超支怎么办?提前做风险清单、严控变更、锁定合同是三大核心。接下来用自问自答的方式,把装修行业最常见的风险逐条拆解,让你少踩坑、少花冤枉钱。

为什么装修预算总是超支?
很多人以为超支是“买贵了”,其实根因是前期漏项、中期增项、后期改项。
- 漏项:设计师只报基础施工,水电、吊顶、踢脚线等后期追加。
- 增项:工人进场后告诉你“墙体要挂网”“地面要自流平”,不签字就停工。
- 改项:看到邻居的背景墙好看,临时升级材料,一平米岩板多花上千元。
自问:怎么堵住这三道闸?
自答:合同里写清“0增项承诺”并附带详细报价单,所有变更必须书面确认。
装修公司跑路前有哪些征兆?
跑路不是一夜之间,通常提前两三个月就有信号。
- 频繁更换工地监理:内部资金链紧张,核心员工开始离职。
- 材料迟迟不到场:供应商不再垫资,必须先付款才发货。
- 促销力度突然加大:用超低折扣快速回笼现金。
自问:已经签约但发现苗头怎么办?
自答:立即拍照留存工地现状,要求公司提供材料进场时间表,并暂停支付中期款。

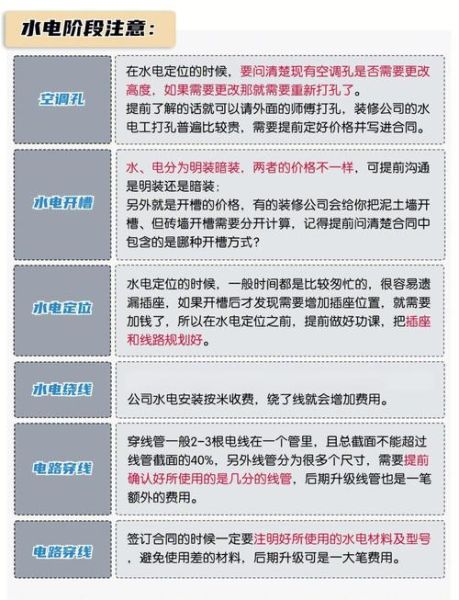

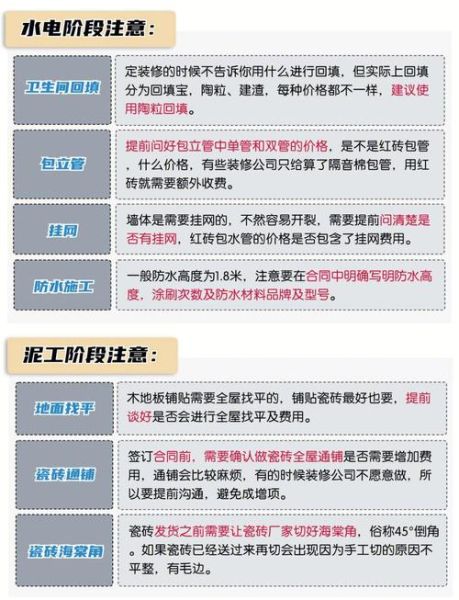

水电改造最容易踩哪些坑?
水电是隐藏工程,一旦出问题砸墙重做的成本极高。

常见坑位
- 按米计价却绕线:一根线管只穿一根线,长度翻倍。
- 开槽回填用建筑垃圾:后期开裂、空鼓。
- 不画竣工图:十年后想在墙上打个钉子都找不到管线。
自问:如何验收才能避免返工?
自答:要求施工方提供“水电走线视频+尺寸图”,并现场用卷尺随机抽测三点误差不超过1cm。
环保超标到底是谁的责任?
甲醛、TVOC超标后,装修公司、材料商、家具商互相甩锅。
责任划分逻辑
- 合同写明“包工包料”:施工方全责。
- 业主自购主材:谁提供谁负责,但施工方有提醒义务。
- 第三方检测报告是法庭唯一采信证据。
自问:如何锁定证据?
自答:完工后七天内,由具备CMA资质的机构封闭检测,报告一式三份,业主、公司、监理各持一份。

工期延误如何索赔?
合同里常写“因甲方原因顺延”,却不说乙方延误怎么罚。
可索赔情形
- 材料未按期到场:按合同总价千分之三/天扣款。
- 工人不足导致停工:需提供现场签到表,缺一人扣五百。
- 质量返工:返工期间不计入工期,且赔偿同档期租房费用。
自问:索赔流程怎么走?
自答:每天拍照+水印相机记录现场人数,每周发一次书面催告函,保留快递回执。
哪些“免费设计”其实是套路?
免费设计=套模板+卖高价主材。
识别方法
- 设计师不量房直接出图:99%是通用方案。
- 报价单里主材只有品牌无型号:方便后期偷换。
- 合同里写“设计费可抵工程款”:实际把设计费摊进单价。
自问:如何拿到真正独立的设计?
自答:付费购买设计服务,签订《设计版权协议》,图纸需包含节点大样、材料编号、色号。
装修贷款有哪些隐藏成本?
看似“0息”,实则手续费、管理费、保险费层层加码。
成本拆解
- 手续费:一次性收取贷款额的3%-5%。
- 提前还款违约金:剩余本金的2%-4%。
- 捆绑保险:装修意外险、财产险,每年续费。
自问:怎样计算真实年化?
自答:用IRR公式把手续费、月供、违约金全部算进去,超过8%就直接走银行信用贷。
如何用手机就能监控工地?
不用天天跑现场,也能防止工人偷工减料。
工具清单
- 智能摄像头:200万像素以上,支持云端存储七天。
- 水印相机App:拍照自动记录时间、地点、天气。
- 共享表格:每天更新施工进度,监理、业主、设计师同步可见。
自问:摄像头装在哪个位置最有效?
自答:入户门对角线高处,能同时看到材料堆放区与主要施工面,避免被工人拔掉电源。
尾款留多少才有话语权?
尾款比例决定售后响应速度。
行业惯例
- 基础装修:留5%,竣工验收后三个月支付。
- 定制家具:留10%,安装完毕无瑕疵再付。
- 地暖、中央空调:留10%,运行一个采暖/制冷季后再结。
自问:对方威胁不交尾款就不保修怎么办?
自答:合同里写清“尾款与保修无关”,并注明保修期从竣工日开始计算,不受付款进度影响。
装修完多久能入住?
不是闻不到味道就能住,关键看数据。
时间节点
- 硬装完工后:开窗通风两个月,夏季可缩短至45天。
- 家具进场后:再封闭12小时检测,甲醛≤0.07mg/m³。
- 有孕妇或婴幼儿:建议加装新风系统,数据合格后再放三个月。
自问:如何加速挥发?
自答:工业风扇+24小时通风比绿萝、活性炭有效十倍,温度保持在25℃以上。
