一、钢结构厂房造价多少钱一平?

目前主流市场报价:450~900元/平方米(仅主体结构,不含土建、围护、水电)。

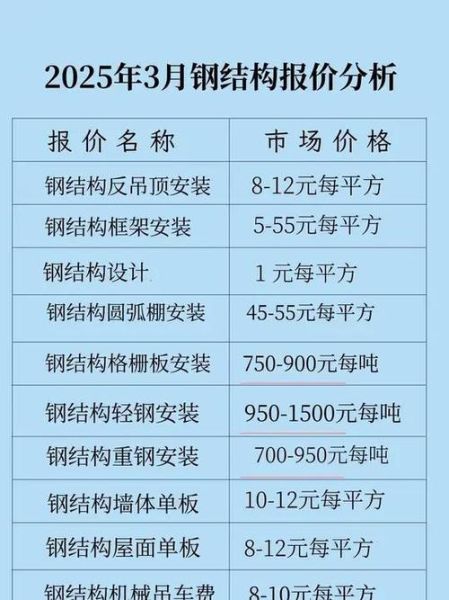

钢结构厂房造价多少钱一平_钢结构厂房施工周期多久
(图片来源网络,侵删)

为什么区间跨度这么大?自问自答: 跨度、檐高、吊车吨位、钢材型号、地区人工、防火等级六大变量共同决定最终单价。

1.1 跨度与用钢量

30米跨与15米跨相比,每平方米用钢量可差20~35kg。 自问自答: Q:为什么跨度越大反而单位造价更高? A:大跨度需采用H型钢或箱型梁,截面高度增加,钢材等级也同步提升。

1.2 檐高与风荷载

檐高每增加1米,风荷载系数提高约8%,钢材规格需放大,造价上浮30~50元/㎡

1.3 吊车吨位

设置10吨桥吊时,需增加吊车梁、制动桁架及柱间支撑,造价直接抬高80~120元/㎡

二、钢结构厂房施工周期多久?

常规单层厂房:75~120天(从基础开挖到竣工验收)。

钢结构厂房造价多少钱一平_钢结构厂房施工周期多久
(图片来源网络,侵删)

2.1 设计阶段

• 方案确认:7~10天 • 施工图及审图:10~15天 自问自答: Q:如何压缩设计周期? A:采用标准化节点库三维建模协同,可减少反复修改。

2.2 工厂加工

• 主构件:15~20天 • 檩条、墙梁:5~7天 • 涂装:3~5天 并行作业可将加工周期压缩至20天以内

2.3 现场安装

• 基础养护:7~10天 • 主体结构吊装:5~7天/万㎡ • 围护系统:10~15天 自问自答: Q:雨季如何保障进度? A:提前搭设防雨棚,使用高强螺栓替代部分焊接,减少湿作业。

三、造价与周期的联动关系

赶工费通常按人工费的15~25%计取。 自问自答: Q:缩短30天工期要多花多少钱? A:以5000㎡厂房为例,人工费约35万,赶工费约5~9万,折合10~18元/㎡

四、如何精准控制造价与周期?

4.1 设计优化清单

• 柱距统一为7.5m或9m,减少异型构件 • 屋面坡度控制在5%~8%,兼顾排水与用钢量 • 采用Q355B替代Q235B,强度提升30%,用钢量下降10%

钢结构厂房造价多少钱一平_钢结构厂房施工周期多久
(图片来源网络,侵删)

4.2 采购策略

• 钢材锁价:提前30~45天与钢厂签订远期合同,规避涨价风险 • 檩条、墙梁热镀锌275g/㎡,一次性投入,后期维护成本降低60%

4.3 施工组织

• 采用两台履带吊双机抬吊,减少高空换钩时间30% • 夜间安装屋面底板,白天安装面板,实现24小时流水作业

五、2024年行情展望

• 热卷Q235B均价预计4200~4500元/吨,较2023年下降5%~8% • 人工费受装配式建筑普及影响,涨幅控制在3%以内 • 整体造价有望回落20~40元/㎡,但防火涂料新规可能抵消部分降幅

六、常见误区提醒

误区一:盲目追求最低价 自问自答: Q:最低价中标会带来哪些隐患? A:偷工减料、焊缝等级降低、防腐年限缩短,后期维护成本翻倍。

误区二:忽视地勘报告 自问自答: Q:地勘报告对造价的影响有多大? A:若地基承载力不足,需采用桩基础,造价增加80~150元/㎡

七、快速估算公式

单层门式钢架(无吊车): 造价=建筑面积×(550+檐高×15+跨度×8)元/㎡

带10吨吊车: 造价=建筑面积×(680+檐高×18+跨度×10)元/㎡

施工周期: 天数=建筑面积/400×3+基础养护10天(误差±5天)
